Года три назад в рамках одного из лекционных курсов рассматривали Cost of Delay (CoD) как один из инструментов управления задержками. Да, это позволяет достаточно эффективно понять/показать, почему необходимо заканчивать ранее и что задержки ведут к прямым финансовым потерям. К сожалению, на практике (в силу сложности инструмента, или же просто по нежеланию менять рутину) используется достаточно редко, но всегда можно его взять на вооружение для влияния на вбросы по изменению scope, приоритезации портфеля и т.д.
Не так давно на конференции эту тему снова подняли в докладе, я взглянул на CoD со стороны EVM(Earned Value Management) и возможной корреляции - в свою очередь, докладчик обозначил возможную проекцию на EMV(Expected Monetary Value). Мне показалось это интересным, и я продумывал их взаимосвязь, сразу же обозначилась обратная зависимость. Казалось бы, уже немало, но чего-то не хватало. И тогда я обратил внимание на точку пересечения этих функций, из чего и получилась эта статья: т.о. обозначился универсальный инвариант break-even точки для всех типов CoD.
Начнем разбор
Классическая практика управления оперирует понятием Cost of Delay (CoD) как скалярной величины, вычисляемой на момент пиритизации (если вообще ее считают). Однако почему-то не обращают внимания, что CoD по своей структуре является функцией от времени: она растянута на некотором интервале.
Также есть показатель Expected Monetary Value (EMV), который используется для оценки условной ценности с учётом рисков (фактически - математическое ожидание), но как-то не рассматривается в динамике также, как убывающая функция времени задержки решения. Что тоже странно, если об этом задуматься.
Ниже представлена попытка объединить эти два представления в единую модель и показывается, что между ними существует зависимость, имеющая важные практические следствия для приоритизации, как мне кажется.
Пусть: t - время задержки принятия решения или реализации функциональности; V₀ - первоначальная ожидаемая ценность работы (EMV при t = 0); c(t) - мгновенная скорость Cost of Delay (д.е./ед. времени); C(t) = ∫₀ᵗ c(τ)dτ - накопленные потери от задержки; EMV(t) = V₀ - C(t) - остаточная ожидаемая денежная ценность.
Введем тождество: C(t) + EMV(t) ≡ V₀ - очевидно, что с нарастанием потерь выгода убывает.
Пары (EMV(t), C(t)) образуют зеркальное отражение друг дружки вдоль прямой x + y = V₀. Точка пересечения кривых определяется условием C(t*) = EMV(t*), откуда:
C(t*) = EMV(t*) = V₀/2 - универсальный инвариант break-even, как видим.
Иными словами, для любой формы функции CoD точка, в которой накопленный ущерб от задержки сравнивается с остаточной ценностью, лежит ровно на половине исходной стоимости. Это не зависит от профиля потерь, т.к. меняется только момент времени t*, в который этот порог достигается.
Рассмотрим по пяти типам Cost of Delay
Далее рассмотрим пять канонических профилей CoD, введённых Дональдом Райнертсеном в работе «The Principles of Product Development Flow». Для каждого профиля приводится аналитическое выражение накопленной функции C(t), вывод точки пересечения t*, графическая иллюстрация и управленческая интерпретация.

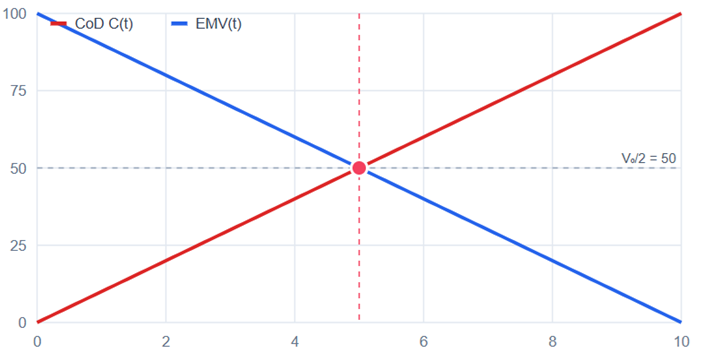

1. Urgency (линейный CoD)
Формула: C(t) = c₀·t, EMV(t) = V₀ - c₀·t
Параметры: c₀ = 10, V₀ = 100
Простейшая модель равномерных потерь: каждая единица задержки стоит фиксированной суммы. Это, напаример, регуляторные штрафы, упущенная операционная выгода.

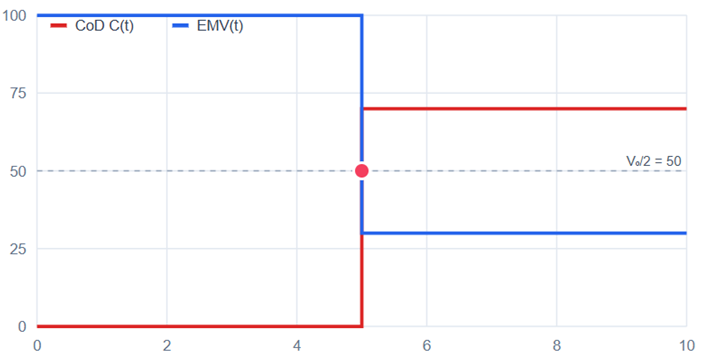

2. Fixed Date (ступенчатый)
Формула: C(t) = L·H(t - T_d)
Параметры: T_d = 5, L = 70
Дедлайн-модель: потери реализуются скачком в момент T_d. Например, контрактные обязательства, релиз к событию, сезонные продажи.

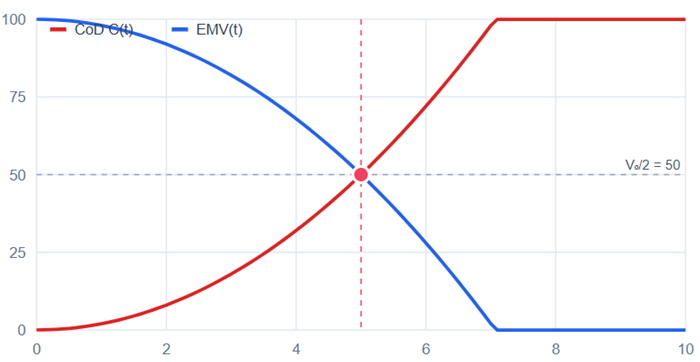

3. Intangible (квадратичный)
Формула: C(t) = (α/2)·t², EMV(t) = V₀ - (α/2)t²
Параметры: α = 4, V₀ = 100
Ущерб нарастает ускоренно: репутационные потери, технический долг, уход клиентов. Изначально стоимость задержки невелика, но со временем резко растёт.

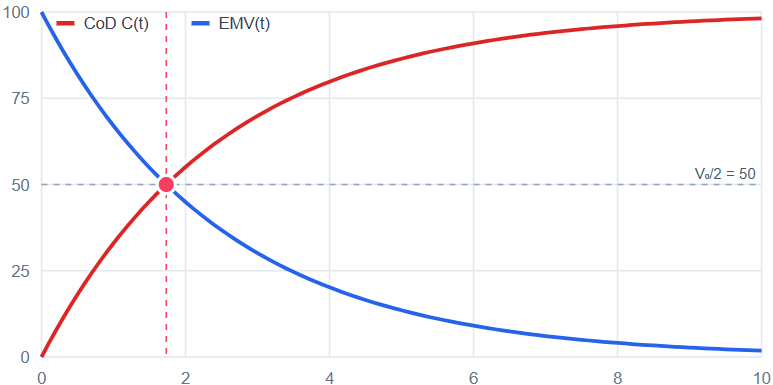

4. Expedite (экспоненциальный)
Формула: EMV(t) = V₀·e^(-λt), C(t) = V₀(1 - e^(-λt))
Параметры: λ = 0.4
Рыночное окно закрывается экспоненциально: first-mover advantage, hype-cycle продукты, конкурентные гонки. Наивысший приоритет.

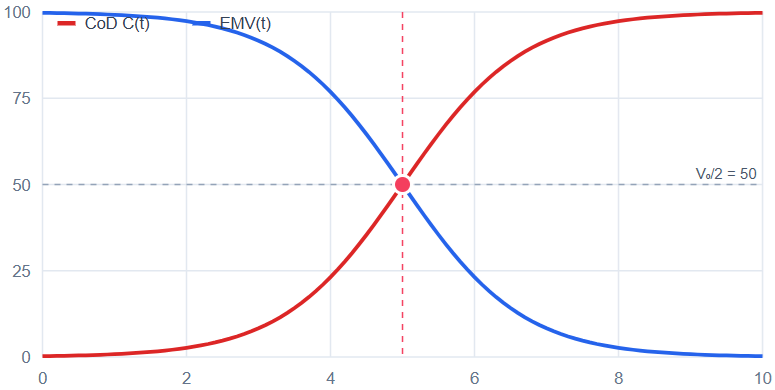

5. S-curve (логистический)
Формула: C(t) = V₀ / (1 + e^(-k(t - t₀)))
Параметры: t₀ = 5, k = 1.2
Жизненный цикл продукта: медленный старт, взрывной рост ущерба в середине, насыщение. Характерно для платформенных и сетевых эффектов.
Ключевой вывод. Точка пересечения EMV и CoD всегда равна V₀/2 для любого типа CoD. Различие состоит только в скорости достижения этой точки. Именно эта скорость и задаёт относительный приоритет задач в методиках WSJF и CD3.
Практические следствия для руководителя проекта
1. Универсальный индикатор break-even. Независимо от выбранной модели CoD, точка V₀/2 является объективной границей экономической целесообразности дальнейшей задержки. Достижение этого уровня означает, что половина исходной ценности уже утрачена, и приоритизация задачи должна быть пересмотрена.
2. Приоритизация по скорости достижения t*. Задачи с экспоненциальным профилем CoD достигают break-even кратно быстрее, чем задачи с квадратичным или логистическим профилем. Это количественно обосновывает их более высокий приоритет.
3. Обоснование WSJF и CD3. Коэффициент CoD/Job Size в WSJF может быть интерпретирован как скорости приближения к точке V₀/2.
4. Диалог с бизнесом. Модель даёт интуитивно понятный аргумент для коммуникации со стейкхолдерами: «мы теряем половину ценности к моменту t*, и t* определяется не нашими желаниями, а формой CoD данной задачи».
Представление Cost of Delay и Expected Monetary Value как взаимно обратных функций относительно исходной ценности V₀ даёт руководителю проекта простой, но мощный аналитический инструмент. Универсальная точка пересечения на уровне V₀/2 является постиойнной, не зависящим от формы функции потерь, и может служить объективным триггером для пересмотра приоритетов портфеля. Все пять типов CoD укладываются в единую модель, в которой различаются только параметры скорости и, как следствие, положение момента break-even на оси времени.
Автор: Egvozd
