Как визуализировать задачи и зависимости в проекте: обзор трекеров, Gantt, графов и whiteboard-инструментов

в 15:17, , рубрики: gantt, jira, kanban, визуализация задач, граф зависимостей, зависимости задач, карта зависимостей, планирование спринта, таск-трекер

Когда задач немного, списка или канбан-доски хватает. Проблемы начинаются, когда в проекте появляются зависимости, блокеры, подзадачи, несколько команд и сроки. В этот момент хочется видеть не только карточку задачи, но и структуру: что от чего зависит, где риск, что можно делать параллельно, а что заблокировано.

Я собрал обзор инструментов, которые помогают визуализировать задачи и связи между ними. Смотрел в первую очередь на официальную документацию и страницы продуктов: Jira, Яндекс Трекер, Asana, Linear, Azure DevOps, YouTrack, ClickUp, monday.com, а также приложения из Atlassian Marketplace.

Это не рейтинг и не procurement-анализ. Я не сравниваю цены, SLA, безопасность, миграцию данных и корпоративные ограничения. Цель проще: понять, какой тип визуализации подходит под конкретную рабочую задачу.

Актуальность ссылок и возможностей: май 2026.

Посмотреть сразу итоги.

Главное различие: Gantt не равен графу зависимостей

Перед сравнением важно разделить несколько видов представлений.

Вид

Что показывает

Когда полезен

Список / бэклог

Очередь задач, поля, приоритеты

Grooming, triage, планирование спринта

Канбан

Карточки по статусам

Ежедневная работа команды

Timeline / Gantt

Задачи на временной шкале

Сроки, релизы, последовательность работ

Roadmap

Крупные проекты и инициативы

Планирование на квартал / полугодие

Graph / dependency map

Задачи как узлы, связи как линии

Блокировки, цепочки зависимостей, декомпозиция

Whiteboard

Свободный холст с карточками

Воркшопы, PI planning, обсуждение структуры

Коротко:

  • Канбан отвечает на вопрос «в каком статусе работа?»

  • Gantt / Timeline отвечает на вопрос «когда это должно произойти?»

  • Граф зависимостей отвечает на вопрос «что от чего зависит?»

  • Whiteboard помогает договориться о структуре, но не всегда является источником правды.

Самая частая ошибка - пытаться использовать Gantt как полноценный граф зависимостей. Он может показать порядок и конфликты по датам, но плохо подходит для анализа структуры задач вне временной шкалы.

Критерии выбора

Я бы сравнивал инструменты по семи вопросам.

Критерий

На что смотреть

Визуальная модель

Список, канбан, timeline, Gantt, граф, whiteboard

Нужны ли даты

Будут ли связи видны без start date / due date

Типы связей

Только Blocks или разные link types

Источник данных

Live data из трекера или ручная схема

Редактирование

Можно ли менять связи прямо на карте

Масштаб

Один спринт, несколько команд, program, portfolio

Точка входа

Отдельный экран, issue view, board, roadmap, whiteboard

Эти критерии важнее, чем абстрактный вопрос «какой инструмент лучше». Для разных сценариев ответ будет разный.

Встроенные возможности трекеров

Jira Cloud

В Jira есть несколько уровней визуализации.

Board показывает work items карточками по колонкам статусов. Atlassian описывает board как тактический инструмент для текущей работы команды, обычно на ближайшую неделю или две: What is a board in software spaces?

Backlog нужен для очереди задач, спринтов, эпиков и приоритизации: Use your scrum backlog

Linked work items позволяют связывать задачи типами вроде blocks, is blocked by, relates to. Связи можно показывать на карточках доски, если включить это в настройках вида: Link work items

Для зависимостей на временной шкале есть Timeline. В документации указано важное ограничение: timeline показывает только связи типа Blocks и только внутри одного space: What are dependencies on the timeline?

Создавать зависимости можно прямо на timeline: навести на полоску задачи и потянуть точку к другой задаче: Create or remove dependencies on your timeline

Для более сложного планирования есть Plans в Jira Cloud Premium / Enterprise. Там доступны auto-scheduler, capacity/velocity, warnings и зависимости: Planning tools in plans

Отдельно есть Dependencies report в Advanced Roadmaps. Он показывает задачи как плитки со стрелками. Важное ограничение: это view-only инструмент, сам report не меняет план: The Dependencies report in Advanced Roadmaps

Подходит, если:

  • команда уже работает в Jira;

  • достаточно доски, backlog и timeline;

  • зависимости в вашем процессе в основном укладываются в Blocks.

Может не подойти, если:

  • нужен отдельный граф задач вне timeline;

  • нужно видеть разные типы связей на одной карте;

  • нужно редактировать структуру зависимостей как на canvas.

Яндекс Трекер

В Яндекс Трекере есть диаграмма Ганта для проекта. По документации, задачи отображаются полосками на оси времени, а стрелки между ними обозначают связи «Зависит от - Блокирует»: Диаграмма Ганта в проектах Трекера

Диаграмма Ганта в Яндекс Трекере

Диаграмма Ганта в Яндекс Трекере

Есть важное условие: стрелки видны, если у обеих задач заполнены поля Дата начала и Дедлайн, и в настройках включено «Показывать блокирующие связи».

Создание блокирующей связи тоже делается на диаграмме:

Создание блокирующей связи в Яндекс Трекере

Создание блокирующей связи в Яндекс Трекере

Типы связей описаны отдельно: родительская задача - подзадача, зависимая - блокирующая, связанная задача, эпик - подэпик и другие: Как изменить связи задачи

Подходит, если:

  • команда работает в Яндекс Трекере;

  • нужно планирование по срокам;

  • в задачах уже заполняются даты.

Может не подойти, если:

  • нужно смотреть зависимости без дат;

  • нужен graph-view, где задачи являются узлами вне временной шкалы.

Asana

Asana поддерживает несколько project views: Kanban board, list, timeline, calendar, Gantt: Project views

Зависимости описаны как отношения между задачами, которые определяют порядок выполнения. Задачу можно отметить как blocking или blocked by: Task dependencies

В Timeline зависимости можно рисовать прямо на временной шкале через connector icon: Plan and execute projects with timeline

Asana также показывает critical path на timeline и Gantt.

Подходит, если:

  • команда ведет product, ops, marketing или delivery-проекты;

  • важны сроки, зависимости и понятный интерфейс;

  • не нужна сложная кастомизация issue links.

Может не подойти, если:

  • нужна инженерная модель связей уровня Jira;

  • нужен отдельный граф задач вне timeline/Gantt.

Linear

В Linear timeline работает не для отдельных issues, а для projects. Это прямо указано в документации: individual issues нельзя смотреть на timeline, они остаются в list или board layouts: Timeline

Для проектов есть зависимости: Project dependencies

Сейчас поддерживается end-to-start зависимость. На timeline можно создать dependency, потянув линию от конца project bar к другому проекту. Если зависимость нарушена по датам, линия становится красной.

Roadmap в Linear - это timeline всех projects workspace: Roadmap

Подходит, если:

  • нужно планировать крупные проекты и инициативы;

  • команда уже работает в Linear;

  • зависимости важны на уровне проектов, а не отдельных задач.

Может не подойти, если:

  • нужно анализировать связи между issues внутри спринта;

  • нужен детальный граф блокировок между задачами.

Azure DevOps

В Azure DevOps есть Delivery Plans. Они показывают зависимости между work items, связанными через Predecessor/Successor relationships: Track dependencies in Delivery Plans

Azure DevOps Delivery Plans: линии зависимостей

Azure DevOps Delivery Plans: линии зависимостей

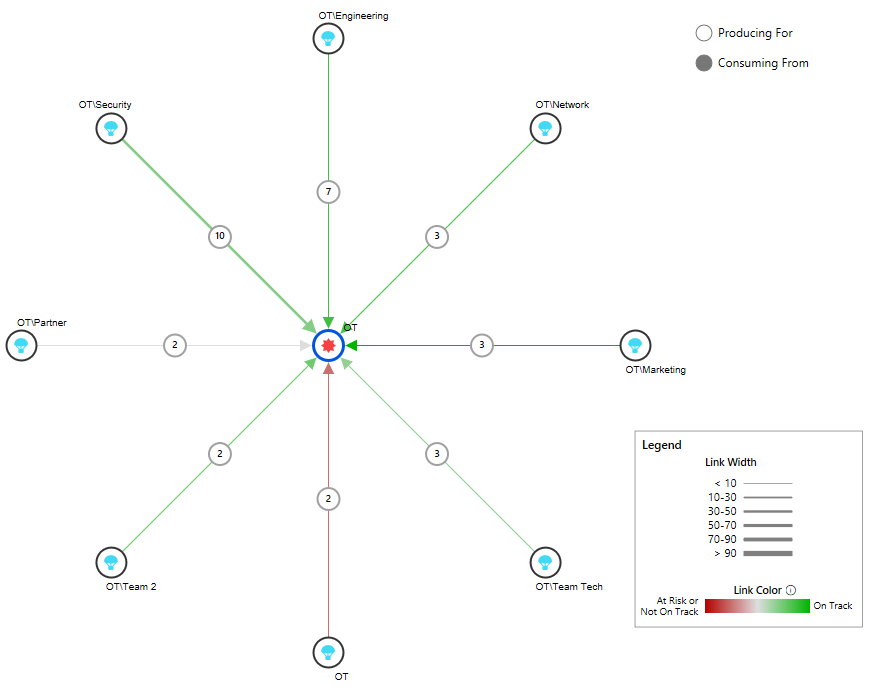

Есть также Dependency Tracker extension. В документации описан Risk Graph: он показывает, как зависимости идут от consumer team к producer team или наоборот. Толщина линии означает количество зависимостей, цвет - уровень риска: Use the Dependency Tracker extension

Azure DevOps Dependency Tracker: Risk Graph

Azure DevOps Dependency Tracker: Risk Graph

Подходит, если:

  • несколько команд работают в Azure DevOps;

  • нужно отслеживать cross-team dependencies;

  • важен риск по зависимостям, а не только список work items.

ClickUp и monday.com

У ClickUp есть Gantt view с dependencies, critical path, baselines и auto-rescheduling: ClickUp Gantt Chart

У monday.com Gantt view также заявляет task dependencies, critical paths, milestones и baselines: monday.com Gantt

Это универсальные work management платформы. Их Gantt удобен, если команда планирует работу по срокам и хочет видеть зависимости на временной шкале.

Подходят, если:

  • нужен Gantt без Jira/YouTrack;

  • команда ведет проекты в ClickUp или monday.com;

  • важны сроки, milestones и baselines.

Могут не подойти, если:

  • нужна глубокая работа с issue links;

  • нужен граф задач как отдельная карта связей.

YouTrack

В YouTrack есть Gantt Charts. В документации указано, что зависимости на Gantt строятся через issue links, обычно finish-to-start: Create and Use a Gantt Chart

YouTrack также поддерживает Whiteboards. На них можно визуально связывать issue cards, text blocks и другие элементы. Есть два типа связей:

  • arrows - только визуальные связи на доске;

  • issue links - связи, которые синхронизируются с YouTrack issues.

Документация: Link Cards

Подходит, если:

  • команда работает в YouTrack;

  • нужно сочетание Gantt и whiteboard-подхода;

  • нужно визуально раскладывать issue cards и при необходимости синхронизировать связи.

Jira-плагины, где задачи выглядят как узлы графа

Если нужен именно граф, где задачи выглядят как отдельные узлы, чаще всего это уже не штатная Jira, а приложения из Atlassian Marketplace.

Важно: это не встроенные функции Atlassian, а сторонние приложения, опубликованные в официальном Marketplace. Возможности, лицензии и ограничения нужно проверять отдельно.

Dependency Graph

Marketplace: Dependency Graph - View the complete hierarchy map of issues

Сайт разработчика: issue-dependency-graph.com

По описанию, плагин показывает связанные issues, epic/subtask tree, поддерживает pan/zoom, группировку по epic, project, team, status, priority и issue type. Также можно создавать и удалять links.

Dependency Graph: задачи как узлы

Dependency Graph: задачи как узлы

Dependency Graph: направление раскладки

Dependency Graph: направление раскладки

Подходит, если:

  • нужно быстро открыть граф от конкретной задачи;

  • важно видеть issue links и иерархию;

  • команда остается внутри Jira.

Dependency Map for Jira

Marketplace: Dependency Map for Jira

Документация: Dependency Map Cloud documentation

На странице Marketplace указано, что инструмент визуализирует Jira links, поддерживает разные views, automatic layout, swimlanes, редактирование links прямо на карте.

Подходит, если:

  • нужно строить карты по Jira filters;

  • важны разные layout-представления;

  • нужно редактировать связи прямо на диаграмме.

Dependency Grid

Marketplace: Dependency Grid for Managing Dependencies in Jira

В описании указаны три режима:

  • zoomable graph;

  • pivot table;

  • dependency structure matrix.

Плагин позволяет группировать данные по epic, project, team, version, status и другим Jira fields.

Подходит, если:

  • нужен не только graph, но и matrix / pivot-представление;

  • много задач, и зависимости нужно анализировать по группам.

Visual Dependencies

Marketplace: Visual Dependencies - Work Item Link Map for Jira

По описанию, это link map внутри work item view. Инструмент показывает upstream blockers и downstream impact.

Подходит, если:

  • нужно смотреть цепочку зависимостей вокруг конкретной задачи;

  • важно видеть, что блокирует задачу и на что она влияет.

Dependency Mapper

Marketplace: Dependency Mapper

В описании указано 11-12 видов графиков, включая timeline, matrix и topology views.

Подходит, если:

  • нужны разные представления зависимостей;

  • зависимости используются в PI / Big Room planning.

Clear Path for Jira

Marketplace: Clear Path for Jira

На странице указаны tree view, canvas, создание и reverse links, JQL queries, saved filters.

Подходит, если:

  • нужно визуально управлять backlog и зависимостями;

  • важна работа прямо на canvas.

Easy Agile TeamRhythm / Programs

Easy Agile TeamRhythm показывает dependency lines на User Story Map. В документации указано, что линии строятся по Jira issue links и поддерживаются для Stories, Tasks и Bugs. Epics и sub-tasks не отображаются: Dependency lines on the User Story Map

Easy Agile Programs имеет Dependencies map для program board: Dependencies map

Подходит, если:

  • команда использует story mapping;

  • нужно видеть зависимости в контексте спринтов или program board;

  • важен agile/PI planning сценарий.

BigPicture

Документация: BigPicture Dependencies configuration

BigPicture работает ближе к PPM-классу: Gantt, Board, planning, dependencies. В документации описано разделение на:

  • strong dependencies - влияют на scheduling;

  • soft dependencies - не влияют на scheduling.

Подходит, если:

  • нужен не только граф, а program/portfolio planning;

  • важны Gantt, scheduling, strong/soft dependencies.

Может быть избыточен, если:

  • нужна простая карта зависимостей для одной команды.

draw.io Diagrams for Jira

Marketplace: draw.io Diagrams for Jira

Документация: Using draw.io in Jira Cloud

Это не live-граф из Jira links, а диаграммы, которые создаются и прикрепляются к issue. Подходит для ручных схем, архитектурных диаграмм, flowcharts.

Подходит, если:

  • нужно нарисовать схему вручную;

  • диаграмма не обязана автоматически синхронизироваться с issue links.

Whiteboard-инструменты

Confluence Whiteboards + Jira

Atlassian Whiteboards позволяют импортировать Jira work items на доску, соединять их линиями и превращать эти линии в Jira issue links: Link Jira issues from your whiteboard

Также можно создавать Jira work items из sticky notes или shapes: Integrate whiteboards into your Atlassian workflow

Подходит, если:

  • нужен воркшоп на свободном холсте;

  • команда уже в Atlassian Cloud;

  • нужно после обсуждения сохранить связи в Jira.

Miro

Miro описывает себя как online workspace для совместной работы. В документации отдельно упоминаются user story mapping, roadmap planning, workshops: What is Miro?

Подходит, если:

  • нужен свободный холст для сессии;

  • важно быстро обсуждать структуру;

  • live-граф из трекера не является главным требованием.

Сводная таблица

Инструмент

Визуализация

Ось времени

Источник данных

Документация

Jira Board / Backlog

Канбан / список

Нет

Jira

Board

Jira Timeline

Timeline

Да

Jira links (Blocks)

Timeline deps

Jira Plans / Dependencies report

Плитки + стрелки

Частично

Jira plan

Dependencies report

Яндекс Трекер Gantt

Gantt

Да

Tracker links

Gantt

Asana Timeline/Gantt

Timeline / Gantt

Да

Asana deps

Timeline

Linear Timeline

Timeline projects

Да

Project deps

Project dependencies

Azure Delivery Plans

Карточки + линии

Да

Predecessor/Successor

Track dependencies

Azure Dependency Tracker

Risk Graph

Есть Timeline tab

Cross-team deps

Dependency Tracker

YouTrack Gantt

Gantt

Да

Issue links

Gantt

YouTrack Whiteboards

Whiteboard cards

Нет

Issue links / arrows

Link Cards

Dependency Graph (Jira)

Граф узлов

Нет

Issue links

Marketplace

Dependency Map (Jira)

Граф / matrix

Нет

Issue links

Marketplace

Dependency Grid (Jira)

Граф / matrix / pivot

Нет

Issue links

Marketplace

Visual Dependencies (Jira)

Link map

Нет

Issue links

Marketplace

Dependency Mapper (Jira)

Charts / topology / matrix

Частично

Issue links

Marketplace

Clear Path (Jira)

Canvas / tree view

Нет

Issue links

Marketplace

Easy Agile

Story map + lines

По спринтам

Issue links

Docs

BigPicture

Gantt / Board / PPM

Да

Jira links

Docs

draw.io for Jira

Ручная диаграмма

Нет

Attachment

draw.io docs

Confluence Whiteboards

Whiteboard cards

Нет

Jira work items

Docs

Miro

Whiteboard

Нет

Ручной + интеграции

Miro docs

Как выбирать инструмент

Если нужно вести ежедневную работу команды

Сначала хватит обычной доски или списка:

  • Jira Board / Backlog;

  • Asana Board / List;

  • Яндекс Трекер доска;

  • Linear list / board;

  • ClickUp / monday.com board.

Это удобно для статусов, приоритетов и исполнителей. Но зависимости обычно видны слабо: в карточке, в отдельном поле или как значок.

Если важны сроки

Смотрите в сторону Timeline или Gantt:

  • Jira Timeline / Plans;

  • Яндекс Трекер Gantt;

  • Asana Timeline / Gantt;

  • YouTrack Gantt;

  • ClickUp Gantt;

  • monday.com Gantt;

  • Azure Delivery Plans.

Главный плюс - видно расписание. Главный минус - зависимости часто привязаны к датам. Если даты не заполнены, часть визуализации может просто не появиться.

Если важна структура зависимостей

Смотрите на graph/map-инструменты:

  • Dependency Graph;

  • Dependency Map;

  • Dependency Grid;

  • Visual Dependencies;

  • Dependency Mapper;

  • Clear Path;

  • Easy Agile dependency lines.

Это ближе к ответу на вопрос: «что блокирует задачу и что от нее зависит?»

Если нужна сессия планирования

Тут удобнее whiteboard:

  • Confluence Whiteboards + Jira;

  • Miro;

  • YouTrack Whiteboards;

  • draw.io, если нужна ручная схема.

Whiteboard хорош для обсуждения. Но нужно внимательно смотреть, синхронизируются ли связи обратно в трекер. В draw.io, например, это скорее диаграмма-вложение, а не live-модель задач.

Что видно по рынку

  1. Встроенные инструменты чаще показывают время, а не граф. Jira, Яндекс Трекер, Asana, YouTrack, ClickUp и monday.com в первую очередь предлагают timeline/Gantt для зависимостей.

  2. Граф задач как узлов - в основном ниша Jira-плагинов. Там много вариантов: Dependency Graph, Dependency Map, Dependency Grid, Visual Dependencies, Clear Path.

  3. У большинства решений есть ограничения по типам связей. Например, Jira timeline показывает только Blocks в одном space. Easy Agile TeamRhythm показывает зависимости для Stories, Tasks и Bugs, но не для Epics и Sub-tasks.

  4. Whiteboard удобен для обсуждения, но не всегда является источником правды. Если связи не синхронизируются с трекером, после встречи появляется ручная работа.

  5. Кросс-трекерной визуализации почти нет. Большинство решений живут внутри своей экосистемы: Jira-плагин работает с Jira, Azure - с Azure, Linear - с Linear.

Короткий вывод

Если нужна обычная работа со статусами, берите доску или список.
Если нужно планировать сроки, берите Timeline или Gantt.
Если нужно понять структуру блокировок, ищите graph/dependency map.
Если нужно провести встречу и быстро разложить идеи, берите whiteboard.

Gantt и граф зависимостей решают разные задачи. Gantt показывает порядок и риски во времени. Граф показывает структуру связей. Для выбора инструмента это главное различие.

Автор: Depensee

Источник

* - обязательные к заполнению поля

https://ajax.googleapis.com/ajax/libs/jquery/3.4.1/jquery.min.js
